Podłączenie gazu do mieszkania to proces, który dla wielu osób wydaje się skomplikowany i kosztowny. W tym artykule szczegółowo omówię wszystkie składniki ceny, od opłaty przyłączeniowej, przez projekt, aż po wykonawstwo instalacji, a także przeprowadzę Cię krok po kroku przez całą procedurę. Moim celem jest pomóc Ci oszacować budżet, zrozumieć formalności i uniknąć nieprzyjemnych niespodzianek.
Całkowity koszt podłączenia gazu do mieszkania to zazwyczaj od 5000 do 10000 zł, na co składają się opłata przyłączeniowa, projekt i wykonanie instalacji.
- Opłata przyłączeniowa do Polskiej Spółki Gazownictwa (PSG) to stały koszt rzędu 2500-3000 zł za przyłącze do 15 metrów.
- Projekt wewnętrznej instalacji gazowej wykonany przez uprawnionego specjalistę kosztuje od 800 do 1500 zł.
- Wykonanie instalacji wewnątrz mieszkania jest najbardziej zmiennym elementem, z cenami od 2000 do 5000 zł, zależnymi od długości i liczby punktów.
- Do budżetu należy doliczyć koszty dodatkowe, takie jak odbiór kominiarski (150-300 zł), próba szczelności (300-500 zł) oraz ewentualnie szafka gazowa i opłaty geodezyjne.
- Cała procedura podłączenia gazu, od wniosku do montażu licznika, może trwać od kilku miesięcy do ponad roku.
- W przypadku mieszkań w blokach kluczowa jest zgoda wspólnoty lub spółdzielni mieszkaniowej.

Ile kosztuje podłączenie gazu do mieszkania? Poznaj wszystkie składniki ceny
Kiedy zastanawiamy się nad podłączeniem gazu do mieszkania, pierwszą myślą jest zazwyczaj "ile to będzie kosztować?". Z mojego doświadczenia wiem, że finalna cena to suma kilku, często niedocenianych, elementów. Nie jest to jednorazowy wydatek, a raczej mozaika opłat, które składają się na całość inwestycji. Abyś mógł świadomie zaplanować swój budżet, omówię szczegółowo każdą z głównych kategorii kosztów: opłatę przyłączeniową do dystrybutora, koszt projektu instalacji, wydatki na jej wykonanie oraz szereg dodatkowych, często pomijanych opłat.
Opłata przyłączeniowa do PSG: Stały koszt, od którego wszystko się zaczyna

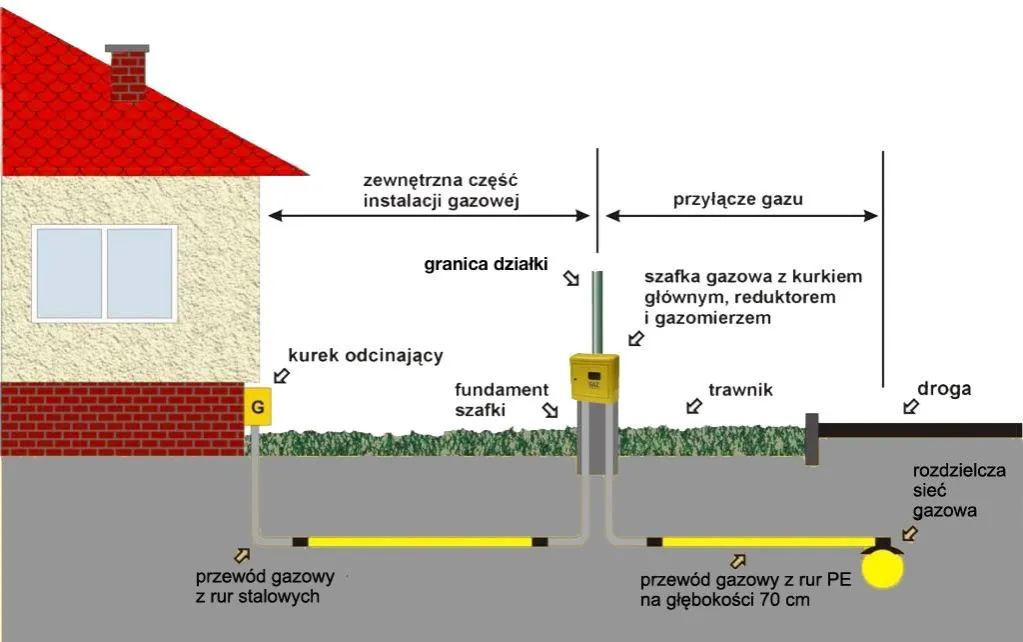

Pierwszym i często największym stałym kosztem, z jakim się spotkasz, jest opłata przyłączeniowa pobierana przez Operatora Systemu Dystrybucyjnego (OSD), czyli w Polsce najczęściej przez Polską Spółkę Gazownictwa (PSG). Jest to opłata zryczałtowana, co oznacza, że jej wysokość jest ustalona z góry i zależy głównie od długości przyłącza. Dla standardowego odcinka do 15 metrów, możesz spodziewać się wydatku rzędu 2500-3000 zł brutto. To jest ten punkt startowy, bez którego dalsze kroki są niemożliwe.
Projekt instalacji gazowej: Ile dokładnie zapłacisz specjaliście za dokumentację?
Po uregulowaniu kwestii przyłączenia zewnętrznego, niezbędny staje się projekt wewnętrznej instalacji gazowej. To kluczowy dokument, który musi być wykonany przez projektanta z odpowiednimi uprawnieniami. W moim przekonaniu, na tym etapie nie warto oszczędzać, ponieważ dobrze przygotowany projekt to podstawa bezpieczeństwa i funkcjonalności całej instalacji. Koszt takiego projektu dla mieszkania zazwyczaj waha się w granicach 800-1500 zł, w zależności od złożoności i lokalizacji.
Budowa instalacji wewnątrz mieszkania: Największy i najbardziej zmienny element układanki
Wykonanie wewnętrznej instalacji gazowej to bez wątpienia najbardziej zmienny i często największy element całkowitego kosztu. Tutaj cena jest silnie uzależniona od wielu czynników. Średnio, koszt "za punkt" (np. podłączenie kuchenki czy pieca) wynosi od 400 do 800 zł. Całościowy koszt dla typowego mieszkania to zazwyczaj od 2000 do 5000 zł. Na tę kwotę wpływają przede wszystkim:
- Długość instalacji: Im dłuższa trasa rur od pionu do punktów poboru, tym wyższe koszty materiałów i robocizny.
- Liczba punktów poboru: Każde dodatkowe urządzenie gazowe (kuchenka, piec, podgrzewacz wody) to dodatkowy punkt i większy koszt.
- Rodzaj użytych materiałów: Rury stalowe są zazwyczaj tańsze niż miedziane, ale wybór zależy od specyfiki instalacji i preferencji.
- Stawki wykonawcy: Ceny usług instalatorskich mogą się różnić w zależności od regionu i doświadczenia firmy.
Szafka, odbiory i inne "drobne" wydatki: Ukryte koszty, o których musisz pamiętać
Oprócz głównych składników, istnieją też dodatkowe koszty, o których często zapominamy, a które potrafią znacząco podnieść ostateczną kwotę. Jako praktyk, zawsze radzę moim klientom uwzględniać je w budżecie, aby uniknąć finansowych niespodzianek:
- Szafka gazowa: Jeśli jest wymagana (głównie w domach jednorodzinnych, ale czasem też w kamienicach, gdy licznik jest na zewnątrz), jej zakup i montaż to koszt około 500-1000 zł.
- Odbiór kominiarski: Przed uruchomieniem instalacji gazowej, konieczna jest pozytywna opinia kominiarska, potwierdzająca sprawność wentylacji i prawidłowe odprowadzanie spalin. To wydatek rzędu 150-300 zł.
- Główna próba szczelności i odbiór techniczny: Po wykonaniu instalacji, uprawniony specjalista musi przeprowadzić próbę szczelności oraz formalny odbiór techniczny. Koszt tej usługi to zazwyczaj 300-500 zł.
- Opłaty geodezyjne: W niektórych przypadkach, zwłaszcza gdy konieczne jest wytyczenie przyłącza lub aktualizacja map, mogą pojawić się koszty związane z mapą do celów projektowych, wynoszące około 800-1200 zł.

Podłączenie gazu krok po kroku: Przejdź przez procedurę bez problemów
Znajomość całej procedury podłączenia gazu to klucz do sprawnego przejścia przez ten proces. Pozwala uniknąć błędów, opóźnień i niepotrzebnego stresu. Jako osoba, która wielokrotnie nadzorowała takie prace, wiem, że każdy krok ma swoje znaczenie i wymaga uwagi.
Krok 1: Wniosek o warunki przyłączenia gdzie go złożyć i jak poprawnie wypełnić?
Wszystko zaczyna się od złożenia "Wniosku o określenie warunków przyłączenia do sieci gazowej". Musisz go złożyć u lokalnego Operatora Systemu Dystrybucyjnego (OSD), czyli najczęściej w Polskiej Spółce Gazownictwa. Ważne jest, aby wniosek był wypełniony poprawnie i zawierał wszystkie niezbędne załączniki, takie jak mapa sytuacyjno-wysokościowa. Dokładne dane i precyzyjne określenie zapotrzebowania na gaz przyspieszą proces.
Krok 2: Umowa z dystrybutorem gazu na jakie zapisy zwrócić szczególną uwagę?
Po złożeniu wniosku, OSD przekaże Ci "Warunki przyłączenia" oraz projekt umowy o przyłączenie. To bardzo ważny moment. Zawsze radzę, aby dokładnie zapoznać się z każdym zapisem tej umowy. Określa ona m.in. termin realizacji przyłącza, zakres prac OSD oraz Twoje obowiązki. Dopiero po akceptacji i podpisaniu tej umowy, proces rusza dalej.
Krok 3: Wybór projektanta i instalatora z uprawnieniami klucz do bezpieczeństwa i spokoju
Kiedy masz już umowę z OSD, kolejnym krokiem jest zlecenie wykonania projektu wewnętrznej instalacji gazowej. Pamiętaj, aby wybrać uprawnionego projektanta, który ma doświadczenie w tego typu pracach. Równie ważny jest wybór wykonawcy instalacji wewnętrznej musi to być firma lub osoba posiadająca odpowiednie uprawnienia gazowe (SEP G3). Ich kwalifikacje to gwarancja bezpieczeństwa i prawidłowego funkcjonowania instalacji. Na tym etapie często konieczne jest również uzyskanie niezbędnych pozwoleń, na przykład zgody zarządcy budynku (spółdzielni lub wspólnoty mieszkaniowej).
Krok 4: Odbiory, próba szczelności i montaż licznika wielki finał prac instalacyjnych
Ostatnie etapy to formalności i finalne uruchomienie gazu. Oto, jak to wygląda:
- Po zakończeniu budowy wewnętrznej instalacji, należy zgłosić OSD gotowość instalacji do napełnienia paliwem gazowym.
- OSD przystępuje do budowy przyłącza (jeśli jeszcze nie zostało wykonane) i montuje licznik gazowy.
- Konieczny jest odbiór techniczny instalacji, przeprowadzenie próby szczelności przez uprawnionego instalatora oraz uzyskanie pozytywnej opinii kominiarskiej.
- Na koniec, aby móc korzystać z gazu, musisz podpisać umowę kompleksową ze sprzedawcą gazu (np. PGNiG Obrót Detaliczny).
Co wpływa na ostateczny koszt podłączenia gazu? Czynniki, które musisz znać
Jak już wspomniałem, koszt podłączenia gazu nie jest jednolity i może się znacznie różnić w zależności od wielu czynników. Zrozumienie tych zmiennych pozwoli Ci lepiej oszacować budżet i uniknąć nieprzyjemnych niespodzianek. Pozwól, że przedstawię te najważniejsze, które z mojego doświadczenia mają największy wpływ na finalną kwotę.
Mieszkanie w bloku z wielkiej płyty vs. nowa deweloperka: Gdzie zapłacisz więcej?
Typ budynku, w którym znajduje się mieszkanie, ma ogromne znaczenie. W przypadku mieszkań w blokach, szczególnie tych starszych, kluczowa jest zgoda spółdzielni lub wspólnoty mieszkaniowej. Jeśli w budynku nie ma jeszcze pionu gazowego, proces staje się znacznie bardziej skomplikowany i kosztowny, ponieważ wymaga budowy całej infrastruktury, co często wiąże się z partycypacją wszystkich mieszkańców. W nowym budownictwie deweloperskim, jeśli gaz jest przewidziany, zazwyczaj jest to prostsze, choć i tak wymaga projektu i wykonania instalacji wewnętrznej.
Długość wewnętrznej instalacji: Jak odległość od pionu wpływa na Twój portfel?
Długość wewnętrznej instalacji gazowej, czyli trasy rur od pionu gazowego (lub miejsca wejścia gazu do mieszkania) do poszczególnych punktów poboru (kuchenka, piec), ma bezpośredni wpływ na koszty. Im dłuższa instalacja, tym więcej materiałów potrzeba i tym więcej czasu zajmuje wykonawcy jej montaż. To prosta zasada każdy dodatkowy metr rury to dodatkowy koszt, zarówno za materiał, jak i za robociznę.
Materiały i robocizna: Jak mądrze wybrać wykonawcę i nie przepłacić?
Rodzaj użytych materiałów (np. rury stalowe czy miedziane) oraz stawki wykonawców to kolejne zmienne. Ceny usług instalatorskich i projektowych wykazują tendencję wzrostową, co wynika z inflacji i rosnących kosztów pracy. Aby nie przepłacić, zawsze radzę sprawdzić uprawnienia wykonawcy (szczególnie SEP G3) i poprosić o kilka ofert od różnych firm. Porównanie ich pozwoli Ci wybrać najkorzystniejszą opcję, nie rezygnując z jakości i bezpieczeństwa.
Najczęstsze pytania i problemy: Jak uniknąć kosztownych błędów przy podłączaniu gazu?
Podczas procesu podłączania gazu do mieszkania często pojawiają się podobne pytania i wątpliwości. Chcę się z Tobą podzielić moimi spostrzeżeniami na temat najczęstszych problemów, abyś mógł ich uniknąć i sprawnie przejść przez całą procedurę.
Ile realnie trwa cała procedura? Sprawdź aktualne terminy oczekiwania
Jednym z najczęściej zadawanych pytań jest to o czas. Muszę być szczery cała procedura podłączenia gazu, od złożenia wniosku do montażu licznika, może trwać od kilku miesięcy do nawet ponad roku. Czas oczekiwania na realizację przyłącza przez OSD jest zmienny i zależy od lokalizacji, obciążenia sieci oraz aktualnych planów inwestycyjnych. Bądź cierpliwy i uwzględnij te ramy czasowe w swoich planach.
Czy do podłączenia gazu w mieszkaniu zawsze potrzebna jest zgoda wspólnoty?
Tak, w przypadku mieszkań w blokach, zgoda spółdzielni lub wspólnoty mieszkaniowej jest absolutnie kluczowa. Bez niej nie będziesz mógł przeprowadzić żadnych prac związanych z instalacją gazową, ponieważ dotyczy ona części wspólnych budynku. Upewnij się, że masz taką zgodę na piśmie, zanim rozpoczniesz jakiekolwiek działania.
Przeczytaj również: Jak zmierzyć ciśnienie wody? Kompletny poradnik + optymalne wartości
Co zrobić, gdy w Twoim budynku nie ma jeszcze instalacji gazowej?
Jeśli w Twoim budynku nie ma jeszcze pionu gazowego, sytuacja jest znacznie bardziej skomplikowana i kosztowna. Wymaga to często szerszych uzgodnień z zarządcą budynku, a także wszystkich mieszkańców, ponieważ budowa pionu gazowego to duża inwestycja, która może wymagać partycypacji finansowej. W takim przypadku proces jest znacznie dłuższy i droższy niż w sytuacji, gdy pion gazowy już istnieje.
